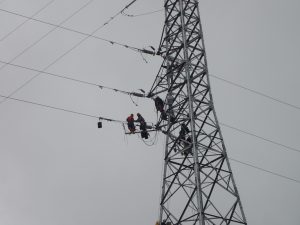

電気の安定供給をはかるため、更新時期を迎える鉄塔や送電線を、ルートを変えながら既設の送電線と接続する工事です。工程としては鉄塔の基礎工事➡鋼材組立➡電線の架線➡既設線と接続➡既設の不用鉄塔及び電線撤去となります。電気屋ですが基礎の土木工事も請負います。今回の工事は鉄塔の高さ50mを2基と電線2kmを更新し、工事期間も7ヶ月に及ぶ大工事でした。2023夏の猛暑にもかかわらず安全に施工し、東北電力ネットワーク様へ無事引き渡すことができました。工事に関わったラインマンのみなさんありがとうございました。
